6 august, 2021

Transelectrica (TEL), operatorul sistemului energetic național, a publicat o listă de proiecte de investiții strategice prioritare pentru rețeaua de transport de energie electrică a României, a căror implementare trebuie accelerată, în acord cu pachetele legislative europene „Green Deal” și „Fit for 55”, potrivit unui raport trimis la Bursa de Valori București (BVB).

Publicarea listei survine la câteva zile după ce Guvernul „a aprobat (…) un Memorandum cuprinzând un plan de Acțiuni al Companiei, care prevede realizarea unor proiecte investiționale esențiale pentru consolidarea rețelei electrice de transport”, spune raporul citat.


Lista apare în contextul în care rețeaua magistrală nu poate, tehnic, să mai preia electricitatea pe care o vor livra viitoarele capacități de producție de energie, mai ales din surse regerabile.

Vechi proiecte strategice pe o listă nouă

Lista conține 20 de proiecte de investiții, anunțate  deja, în marea lor majoritate, în programele anterioare de investiții ale Transelectrica (TEL).

De fiecare dată când Guvernul României, de diferite culori politice, a cerut ca tot profitul Transelectrica (TEL) să fie transformat în dividende, compania a avertizat că are nevoie de finanțare pentru dezvoltarea sistemului de transport al energiei electrice aflat în administrarea TEL, pentru că nu mai face față noilor capacități de producție.

(Citiți și: „Avem energie verde, n-avem rețea la care să o racordăm: primele parcuri eoliene cu pile de combustie de hidrogen așteaptă investițiile Transelectrica”)

„Pentru a obține o reconfigurare a sistemului energetic și a rețelei de transport al energiei electrice în acord cu noile direcții stabilite prin pachetele legislative europene  „Green Deal” și „Fit for 55”, țintele de realizare  a  planurilor  de  investiții  implementate  de  CNTEE  Transelectrica  SA  trebuie  să  le depășească pe cele planificate deja”, spune acum compania, într-un raportul citat.

Ce urmează? „Demersuri pentru simplificarea implementării”


Lista cu cele 20 de proiecte de investiții, „ de importanță națională în domeniul energiei electrice”, nu este însoțită și de termene de realizare.  În schimb, potrivit raportului TEL, „atât autoritățile publice centrale, cât și CNTEE Transelectrica SA vor întreprinde în  perioada  imediat  următoare  demersuri  pentru  urgentarea  realizării  proiectelor”.

(Citiți și: „Capacitățile de energie regenerabilă ale României stagnează de 5 ani – raport Bankwatch”)

Lista a fost aprobată după mai multe „discuții între reprezentanți  ai Secretariatului  General  al  Guvernului (formal acționarul majoritar al TEL, n.r.),  Ministerului  Energiei  și  ai  Transelectrica”(…), care au  condus  la  concluzia  comună  privind  necesitatea simplificării procesului de implementare”, potrivit documentului citat.

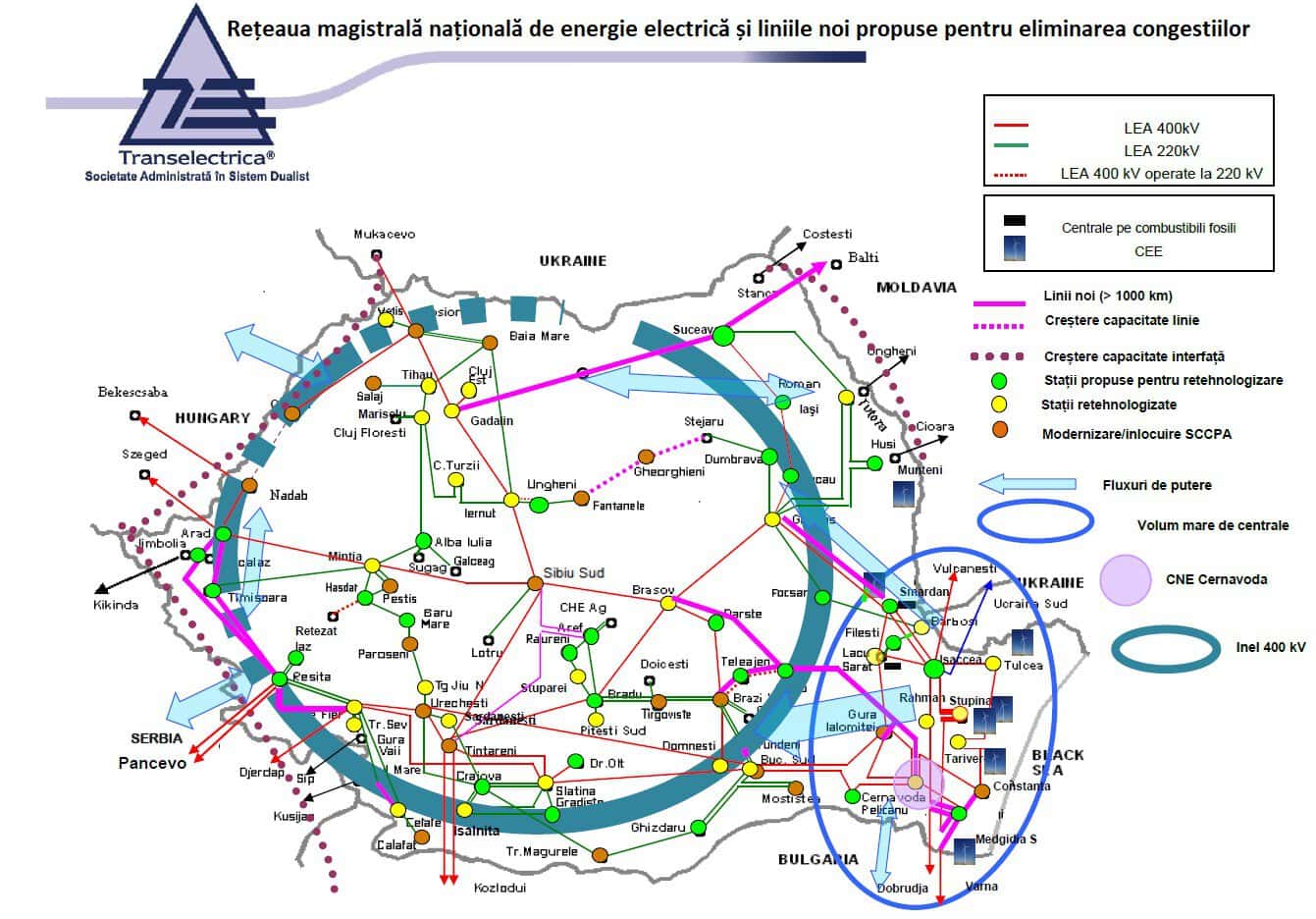

Lista Proiectelor:

  • Linia Electrică Aeriană (LEA) 400 kV Porțile de Fier – Reșița;
  • LEA 400 kV dublu circuit Reșița – Timișoara – Săcălaz – Arad;
  • LEA 400 kV dublu circuit Cernavodă – Stâlpu, cu un circuit de intrare / ieșitre în Stația Gura Ialomiței;
  • LEA 400 kV dublu circuit Smârdan – Gutinaș;
  • LEA 400 kV Gădălin – Suceava;
  • LEA 400 kV Suceava – Bălți (Republica Moldova);
  • LEA 400 kV Medgidia Sud – Constanța Nord;
  • LEA 400 kV Isaccea – Tulcea Vest;
  • Linia Electrică Subterană (LES) București Sud – Grozăvești;
  • LES 400 kV Domnești – Grozăvești;
  • Stația 400/110 kV Grozăvești;
  • Închiderea Inelului de 400 kV București – Ilfov, în zona de est;
  • Reconductorarea LEA 400 kV București Sud – Gura Ialomiței;
  • Reconductorarea Axului 400 kV București Sud – Pelicanu – Cernavodă;
  • Reconductorarea Axului 220 kV Gutinaș – Dumbrava – Stejaru – Gheorgheni – Fântânele – Ungheni;
  • Reconductorarea Axului 220 kV Urechești – Târgu Jiu Nord – Paroșeni – Baru Mare – Hășdat;
  • Reconductorarea LEA 220 kV Porțile de Fier – Reșița circuitele 1 și 2;
  • Trecerea la tensiunea de 400 kV a Axului 220 kV Brazi Vest – Teleajen – Stâlpu și reconductorarea acestuia;
  • LEA 400 kV Stâlpu – Brașov;
  • Linii noi de curent alternativ și de curent continuu de evacuare a producției eoliene on-shore și off-shore din zona Dobrogea, respectiv a producției generate de Unitatea 3 și de Unitatea 4 ale Centralei Electrice Nucleare de la Cernavodă, pe traseul Tuzla – Podișor și Podișor – Corbu – Hurezani – Hațeg – Recaș – Horia – Nădlac.
Articole recomandate:

citește și

lasă un comentariu

Faci un comentariu sau dai un răspuns?

Adresa ta de email nu va fi publicată. Câmpurile obligatorii sunt marcate cu *

toate comentariile

Faci un comentariu sau dai un răspuns?

Adresa ta de email nu va fi publicată. Câmpurile obligatorii sunt marcate cu *

articole categorie

Citește și:

Victoria lui Donald Trump nu e doar cea pentru postul

Lucrăm momentan la conferința viitoare.

Îți trimitem cele mai noi evenimente pe e-mail pe măsură ce apar:
